洁净厂房建设工程
时间: 2021-01-09 浏览次数:2092
厂房规划设计要点
洁净厂房分为独立建筑物、独立厂房、独立HVAC系统的生产线:
血液制品必须采用独立建筑的厂房进行生产;
高致敏性药品(如青霉素类)或生物制品(如卡介苗或其他用活性微生物制备而成的药品),必须采用专用和独立的厂房、生产设施和设备;
激素类、细胞毒性类、高活性化学药品,必须采用独立HVAC系统:
有菌(毒)操作,阳性分装间应有独立HVAC系统。
人员和物料独立进出,易造成污染的物料设置专用出入口;
人员及物料进出洁净区(不同洁净度等级之间)流程;
避免串岗行为发生:
洁净区内物料传递路线宜短,应避免物料来回交叉搬运:
考虑设备检修门及通道的设计;
多层厂房考虑人物流电梯的设置。
施工管理及关键节点控制

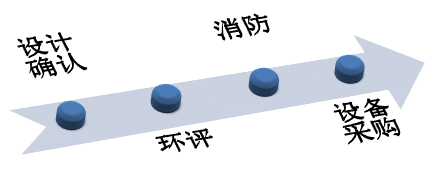

规土委办理施工图审图及开工手续(2-3个月);
协助施工方办理开工手续(装修押金、管理费、临时设施费等);
制定劳动力及施工进度计划;
临时用水、用电设施搭建(水电费);
管理人员进场及时启动设备采购;
现场清理、结构放样。

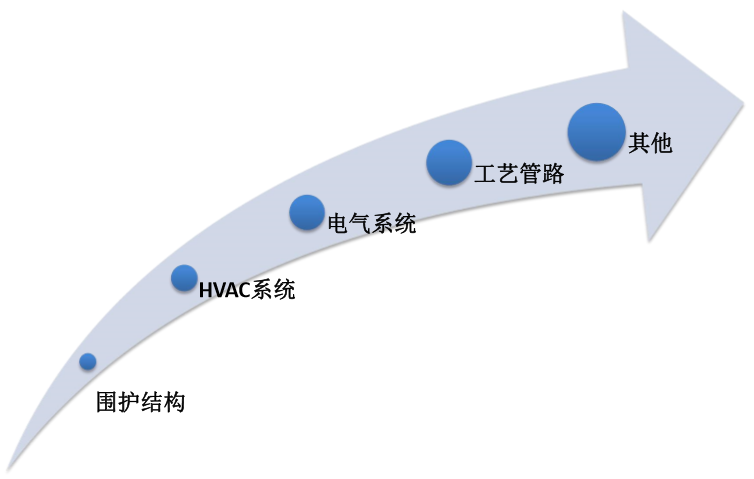

关键点控制——围护结构
地面平整度
板材及门窗的质量控制
施工的细节管理(铝合金辅材安装、打胶等)
成品保护管理
关键点控制——HVAC系统
空调机组参数设置
恒温恒湿控制(自控)系统
管道设计施工要合理
高效过滤器安装及检测
空调风管、水管结露现象
压差的控制
风量及风压的调试与检测
噪音的控制
关键点控制——电气系统
电线线缆及配电箱柜的设计、采购
桥架与线管等规范施工管理
预留容量及回路
灯具及开关插座设置应合理
关键点控制——工艺管路
管道焊接质量良好
管道系统压力试验
管道固定支架牢固可靠
管道阀门动作可靠,无泄漏
管道焊接质量良好
管道系统压力试验
管道固定支架牢固可靠
管道阀门动作可靠,无泄漏

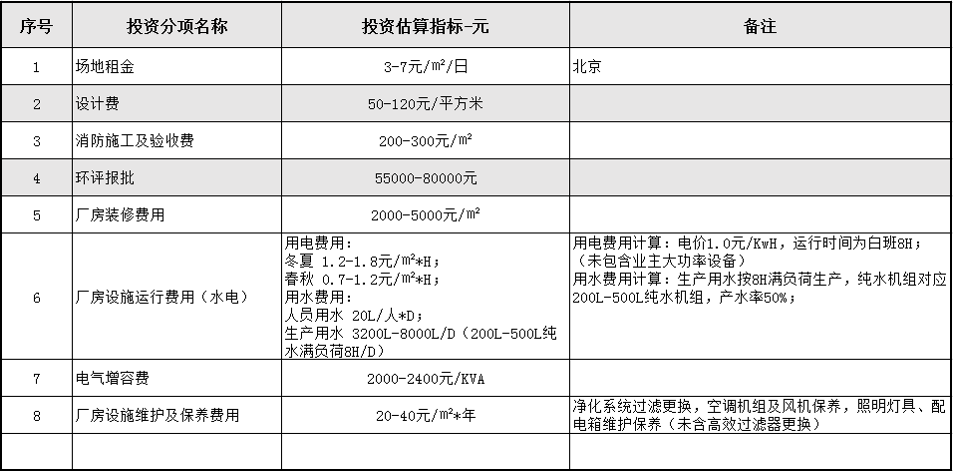

厂房投入预算
厂房装修投入测算
